Glasfaserausbau in Barby geht voran
Barby. Der Glasfaserausbau in der Kernstadt von Barby durch die Energie Mittelsachsen GmbH (EMS) und ihre Partner GlasCom Salzlandkreis GmbH und MDCC Magdeburg City-Com GmbH geht gut voran.
Anfang August konnte der erste Bauabschnitt in der Elbestadt in Betrieb genommen werden. Von den aktuell rund 200 angeschlossenen Häusern, sind mittlerweile 180 Kunden am „Netz“ und gelangen mit stabilen Highspeed-Internetverbindungen auf die Datenautobahn.
Im zweiten Bauabschnitt in den Bereichen Fahrtweg und Ziegeleiweg wurden Anfang dieser Woche durch die BHS Elektronik GmbH aus Calbe / Saale die Hausanschlüsse montiert. „Dieser Abschnitt konnte somit auch termingerecht zum 1.Oktober 2023 aktiviert werden“, versichert Marc Landgräbe, bei der EMS zuständiger Netzmeister für die Telekommunikation.
Zum 1. Dezember sollen dann die Kunden aus dem Wilhelmsweg, der Schulzenstraße sowie der Friedrichstraße dazugeschaltet werden.

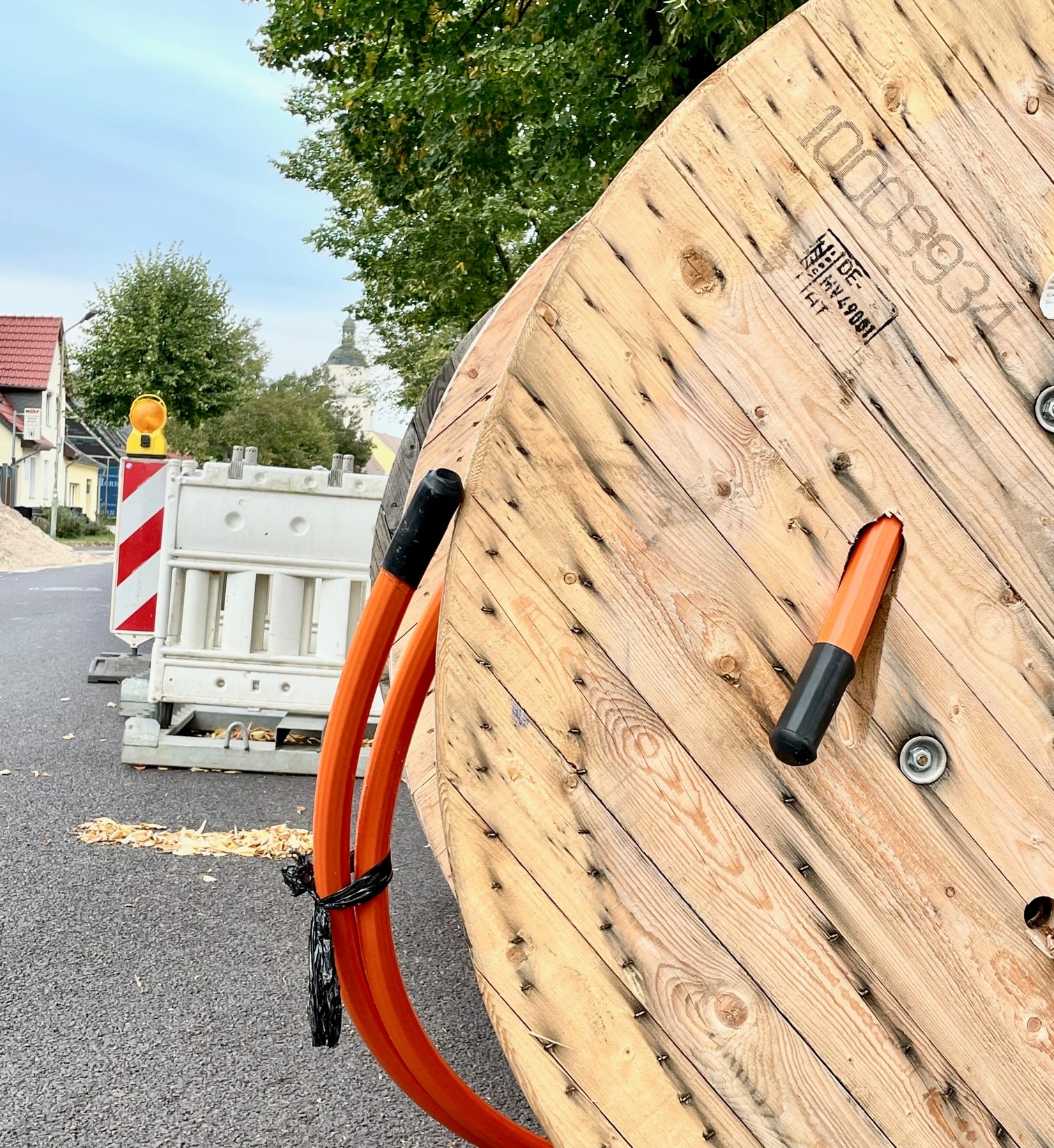

Und die Glasfasererschließung innerorts geht weiter. Die Seitenstraßen der Friedrichstraße (Capellenstraße, Wallstraße usw.) werden derzeit durch die Firma ABG Hecklingen verrohrt. Darüber hinaus starteten in der Vorwoche die Arbeiten zur Sanierung der Gas-Ortsnetzleitung zunächst im Bereich Magdeburger Tor. Anschließend geht es weiter in der Magdeburger Straße sowie am Stadtgraben.

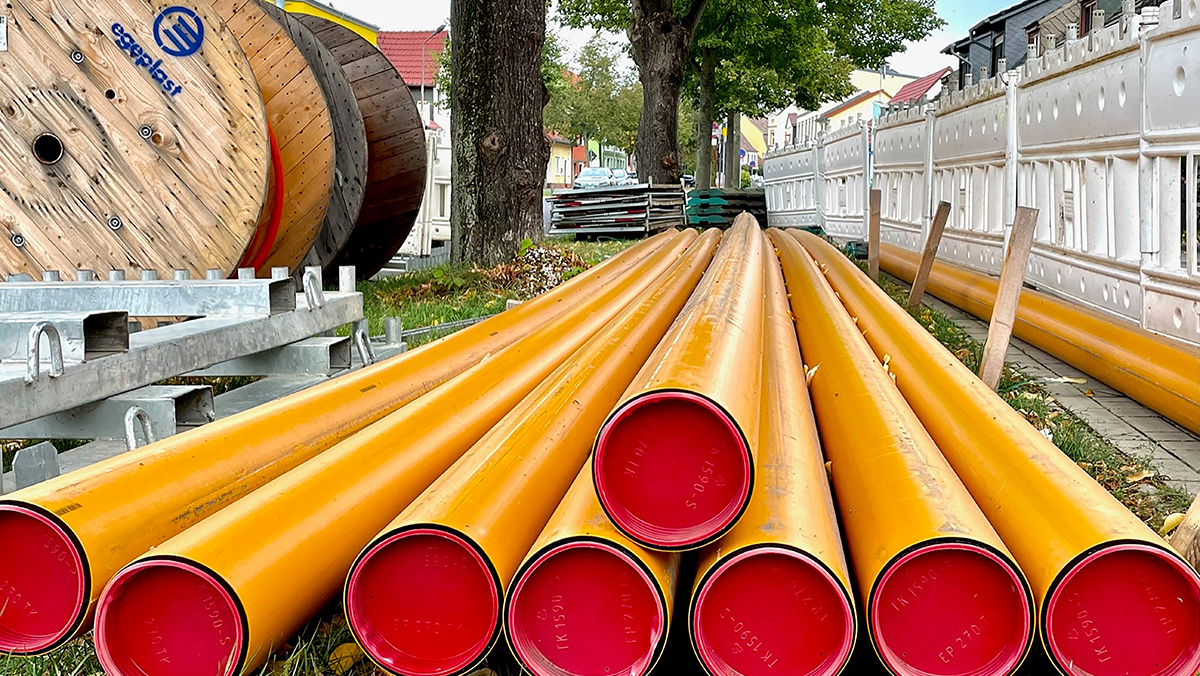

Beginnend in Höhe des Feuerwehrgerätehauses Richtung Innenstadt wird auf einer Gesamtlänge von 460 Metern eine aus dem Jahr 1964 stammende Stahlleitung gegen eine moderne PE-Leitung ausgetauscht. In diesem Zusammenhang werden 29 Gashausanschlüsse umverlegt und zehn weitere ausgewechselt.
Auf Grund einer baubedingten Vollsperrung der Straße Magdeburger Tor kommt es zu Verkehrseinschränkungen. Eine Umleitung ist ausgeschildert. Die Fertigstellung ist bis zum 30. November 2023 vorgesehen.
„Im Zusammenhang mit den Tiefbauarbeiten nutzen wir gleich die Synergie, um Leerrohre und Hausanschlüsse für eine künftige Glasfaserversorgung zu verlegen. Das ist auch in den anderen Straßenzügen geplant“, erklärt Danny Peters, der bei der EMS dieses Bauvorhaben betreut.
Mit einer Aktivierung der superschnellen Internetverbindungen dort wird Anfang April 2024 gerechnet. Die Tiefbauarbeiten sollen bis zum Jahresende abgeschlossen sein.
Und auch im Ortsteil Döben, der Barbyer Ortschaft Gnadau beginnt noch in diesem Jahr das Highspeed-Internet-Zeitalter. Dort wurden bereits die Stamm- sowie die Hausanschlusskabel durch Mitarbeiter der Fa. ABG eingeblasen. Die Firma SPIE Fleischhauer montiert aktuell die Muffen und die 17 Glasfaser-Hausanschlüsse. Deren Aktivierung ist zum 1. Dezember geplant.
